Neubau einer 4-zügigen Grundschule mit Mensa/Aula nördlich des derzeit bestehenden Schul-/Hortgebäudes, welches nach Fertigstellung des Schulneubaus als Hort weiterhin benutzt wird.
Der Baustart Rohbauarbeiten erfolgte im Mai 2022. Gesamtfertigstellungtermin des Objektes ist der 15.03.2024.
Terminplan
Gemäß Vertrag vom 16.12.2021 ist der Rahmenterminplan vom 02.09.2021 die aktuell gültige, vertragsbindende Fassung. Diese Rahmentermine finden sich in dem von BATEG übergebenen Terminplan (extern, Version 2.0) vom 18.07.2022, welcher mit Protokoll zur 3. Baubesprechung übergeben wurde, wieder.
Der aktuelle Bautenstand entspricht den Terminabläufen des Terminplans; die Ausbauarbeiten sind im vollen Gange und alle Gewerke wurden beauftragt.
Das Gewerk Dachabdichtung hat die Arbeiten in den Bereichen BT1-4 auf dem Dach abgeschlossen. Die Attika wurde abgedeckt und die Verblechung soll im Juli erfolgen. Die nachfolgende Dachbegrünung hängt noch an der fehlenden Entscheidung des Bauherrn zur Montage einer Unterkonstruktion für eine PV-Anlage.
Die Verfugung der Fenster zur Klinkerfassade wurde im Juni bemustert und wird im Juli abgeschlossen. Die Klinkerarbeiten sind bis auf den nachbeauftragten Grafittischutz und o. g. Verfugung abgeschlossen.
Die Innenputzarbeiten, als Vorleistung für die Trockenbauarbeiten, sind in den Klassenbereichen im EG und OG sowie im Bereich Aula abgeschlossen worden. Im Juni wurden dann noch die Innenputzarbeiten in den TH2 und 4 abgeschlossen.
Die Trockenbauwände sind gestellt, geschlossen und gespachtelt. Weiterhin wurden in den Clustern und Flurbereichen die ersten Decken UK und Akustikkoffer in den Klassenräumen vormontiert.
Der Estrich ist im EG/OG in den Lern- u. Flurbereichen soweit durch und wurde im Mai im Galeriebereichen EG sowie im Hörsaal und der Ausgabeküche abgeschlossen.
Im Juni begannen die Verlegungsarbeiten des Fliesenlegers in den WC-Bereichen, da zuvor alle Deckenöffnungen brandschutztechnisch geschlossen werden konnten.
Alle Türen (Eck-Systemglaswände) wurden im EG und OG in den Clustern der Klassenzimmer gesetzt. Die Installation der Innentürzargen wurde im Juni abgeschlossen.
Die ersten Treppengeländer wurden im Juni durch den Schlosser im OG gesetzt und die Malerarbeiten konnten beginnen.
Die Rohinstallation der TGA-Gewerke ist weitestgehend abgeschlossen, die Heizrohre wurden verlegt und geschweißt sowie alle Heizkörper gesetzt. Alle Lüftungsleitungen, auch die Querlüftung sowie die Lüftungskanäle über Dach, wurden montiert. Die ELT-Verkabelungen in Wänden, auf den Trassen und unter dem Estrich ist erfolgt.
Ablaufplan Ausführungsplanung
Der Stand Planung LP5 ist im TP vom 18.07.2022 enthalten. Letzte Detailplanungen werden baubegleitend in Abstimmung mit NAK festgelegt. Noch ausstehende Werkplanungen für den Schlosser (Geländer, Galerie und TH) und die Tischlerarbeiten (Treppenbelegung und feste Sitzmöbel) sollen im Mai den Planern vorgelegt werden.
Fotodokumentation

- Abbildung 1 Lüftungs- u. Klimamontage Dach BT1

- Abbildung 2 Lüftungsmontage Dach BT4

- Abbildung 3 WDVS Dachzugang BT2

- Abbildung 4 Voutung Oberlicht Cluster

- Abbildung 5 Schlosserarbeiten OG Galerie

- Abbildung 6 Fliesenarbeiten WC’s

- Abbildung 7 Querlüftung Cluster EG

- Abbildung 8 Foyer EG

- Abbildung 9 Fassade Ost

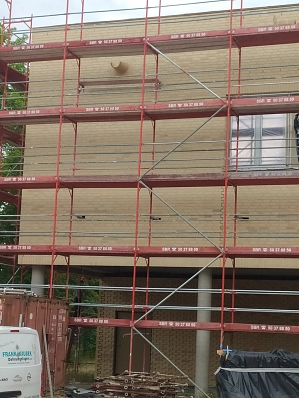

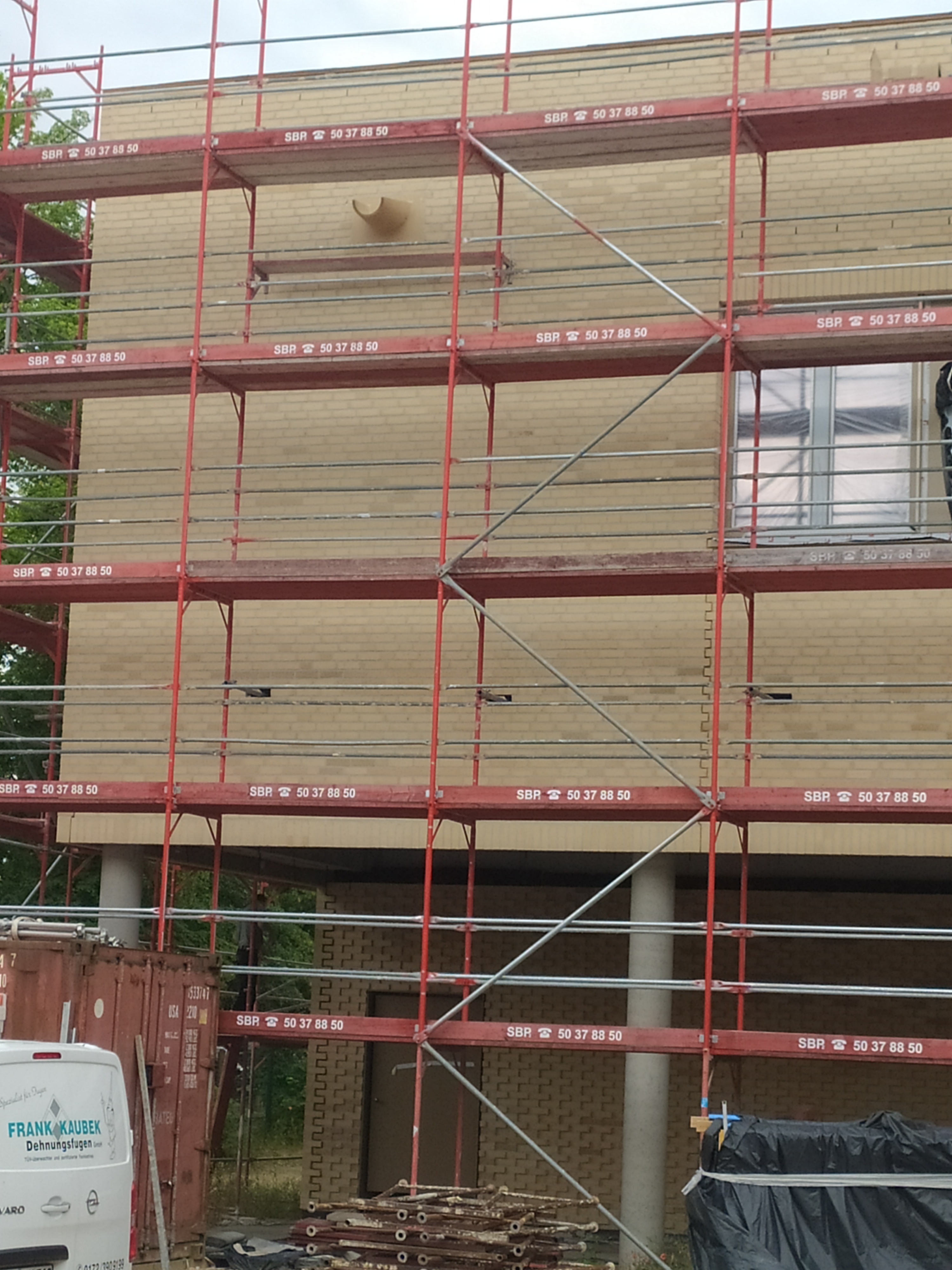

- Abbildung 10 Fassade Haupteingang
Bericht zum Bautenstand
Rückblick Monat Juni 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im EG Foyer und OG BT Galerie
- Trockenbau: Abhangdecken UK
- Heizung im Bestandskeller, Kabelzug ELT, Montage Querlüftung in Decken
- Klinkerarbeiten Nacharbeiten + Verfugung
- Aufzugmontage, Restarbeiten
- Fliesenarbeiten in den WC’s
- Start Schlosserarbeiten
- Innentüren Zargenmontage
- Lüftungskanalmontagen Dach
Ausblick Monat Juli 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im OG BT Galerie
- Trockenbau: Abhangdecken UK und Deckenverschluss
- Verblechung Attika
- Heizung im Bestandskeller, Kabelzug ELT
- Klinkerarbeiten Nacharbeiten + Verfugung
- Fliesenarbeiten in den WC’s
- Schlosserarbeiten TH
- Start Malerarbeiten
- Brandschutztechnischer Verschluss Wandöffnungen
Bemusterung
- Bemusterung für Fensterfassade, Klinkerfassade, Aussentüren und Systemtrennwände fand am 12.07.2022 statt -> siehe Bemusterungsliste vom 12.07.2022
- Bemusterung KG300 – weiterer Ausbau - erfolgte am 15.11.2022 -> siehe Bemusterungsliste vom 15.11.2022 / Nachbemusterung durch Nutzer + Architekt für Linolbelag, Innentüren und Wandfarben ist erfolgt -> siehe Bemusterungsliste vom 15.03.2023
- Bemusterung KG400 – TGA – erfolgte am 22.11.2022 -> siehe Bemusterungsliste HLS vom 29.11.2022 und ELT vom 05.12.2022
- Bemusterung KG600 – Ausgabeküche, Lehrküche und Teeküche Lehrerzimmer – ist erfolgt -> die Bemusterungsliste dazu wird bis Juli 2023 erstellt
Abbildung 1
Abbildung 2
Abbildung 3
Abbildung 4
Abbildung 5
Abbildung 6
Abbildung 7
Abbildung 8
Abbildung 10
