Neubau einer 4-zügigen Grundschule mit Mensa/Aula nördlich des derzeit bestehenden Schul-/ Hortgebäudes, welches nach Fertigstellung des Schulneubaus als Hort weiterhin benutzt wird.
Der Baustart Rohbauarbeiten erfolgte im Mai 2022. Gesamtfertigstellungtermin des Objektes ist der 15.03.2024.
Terminplan
Gemäß Vertrag vom 16.12.2021 ist der Rahmenterminplan vom 02.09.2021 die aktuell gültige, vertragsbindende Fassung. Diese Rahmentermine finden sich in dem von BATEG übergebenen Terminplan (extern, Version 2.0) vom 18.07.2022, welcher mit Protokoll zur 3. Baubesprechung übergeben wurde, wieder.
Der aktuelle Bautenstand entspricht den Terminabläufen des Terminplans; die Ausbauarbeiten sind im vollen Gange und bis auf die Gewerke Bodenbelag, Fliesenbelag und Maler sind alle Nachunternehmer beauftragt.
Das Gewerk Dachabdichtung hat die Arbeiten zur Dampfsperre abgeschlossen, eine Notentwässerung installiert und somit den trockenen Zustand im Gebäude für die anstehenden Ausbauarbeiten hergestellt. Die Dachbereiche über BT1+2 wurden gedämmt und abgedichtet. Die Dachdämmung des BT4 wird im April abgeschlossen. Die Attika wurde abgedeckt und die Verblechung aufgemessen.
Die Außentüren der Treppenhäuser wurden im März geliefert und montiert. Die Alu-Außenfensterbänke wurden aufgemessen und sollen im April montiert werden.
Die Klinkerarbeiten sind bis auf Anarbeitungen an Speier, Fluchttüren, Dach und Verfugung abgeschlossen.
Die Innenputzarbeiten, als Vorleistung für die Trockenbauarbeiten, sind in den Klassenbereichen im EG und OG sowie im Bereich Aula abgeschlossen worden. Nach den Zargeneinbauten, welche im April/Mai geplant sind, erfolgen noch Nachputzarbeiten in Leibungsbereichen.
Die Stellung der Trockenbauwände ist abgeschlossen und in den Bauteilen 1+3 im EG und OG hat Gewerk Estrich seine Arbeit abgeschlossen und wird nun kontinuierlich bis April alle Bereiche abdecken.
Die ersten Türen (Eck-Systemglaswände) wurden im EG BT1+3 in den Clustern der Klassenzimmer gesetzt.
Die Rohinstallation der TGA-Gewerke ist weitestgehend abgeschlossen, die Heizrohre wurden verlegt und geschweißt sowie alle Heizkörper gesetzt. Alle Lüftungsleitungen, bis auf die Querlüftung, wurden montiert. Die ELT-Verkabelungen in Wänden, auf den Trassen und unter dem Estrich ist erfolgt.
Ablaufplan Ausführungsplanung
Der Stand Planung LP5 ist im TP vom 18.07.2022 enthalten . Letzte Detailplanungen werden baubegleitend in Abstimmung mit NAK festgelegt. Noch ausstehende Werkplanungen für den NaWi-Raum und die Tischlerarbeiten (Treppenbelegung und feste Sitzmöbel) sollen im April vorliegen.
Fotodokumentation
-

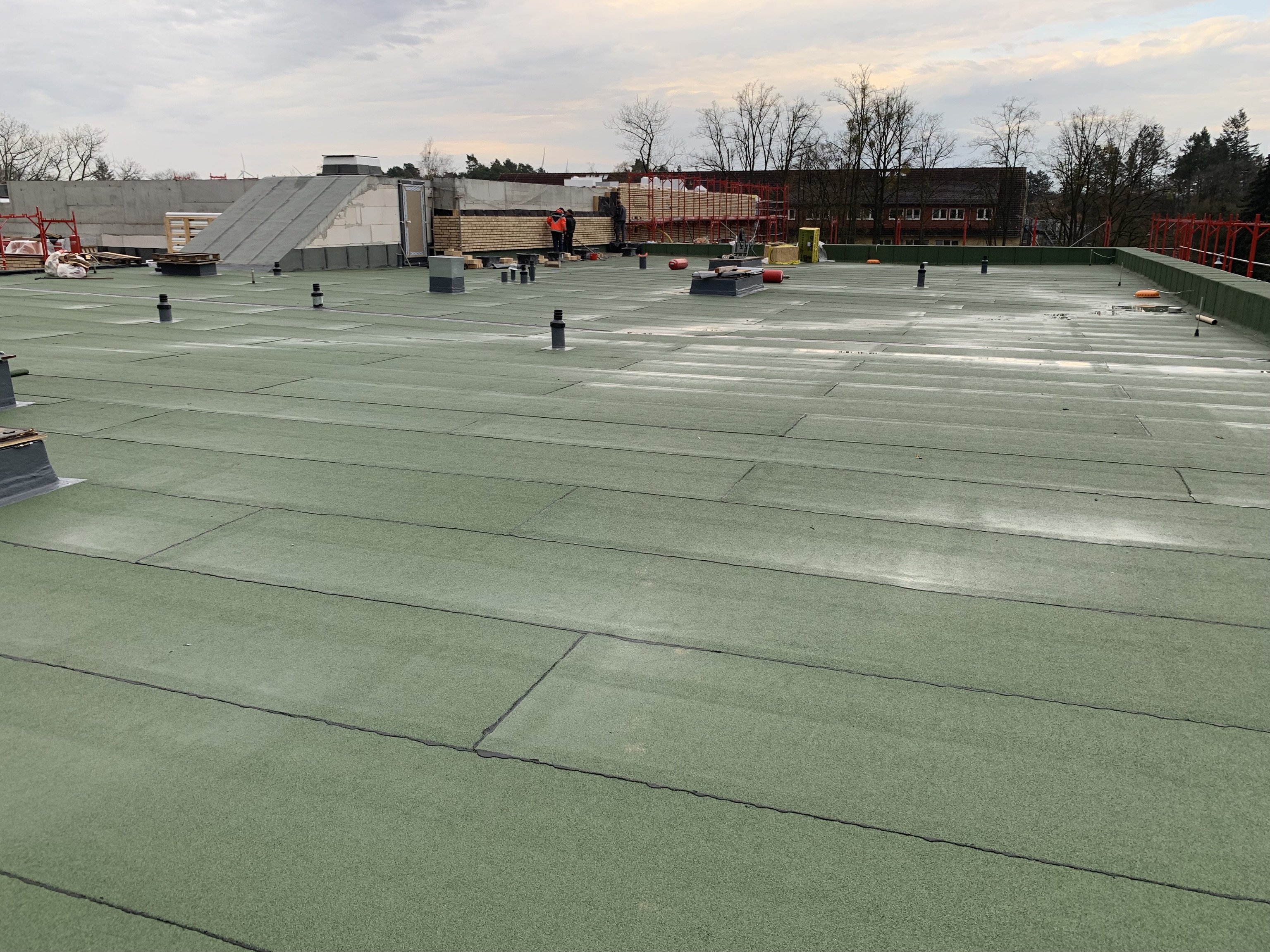

Abb.1 Bauteil 1+2 / Dach
-

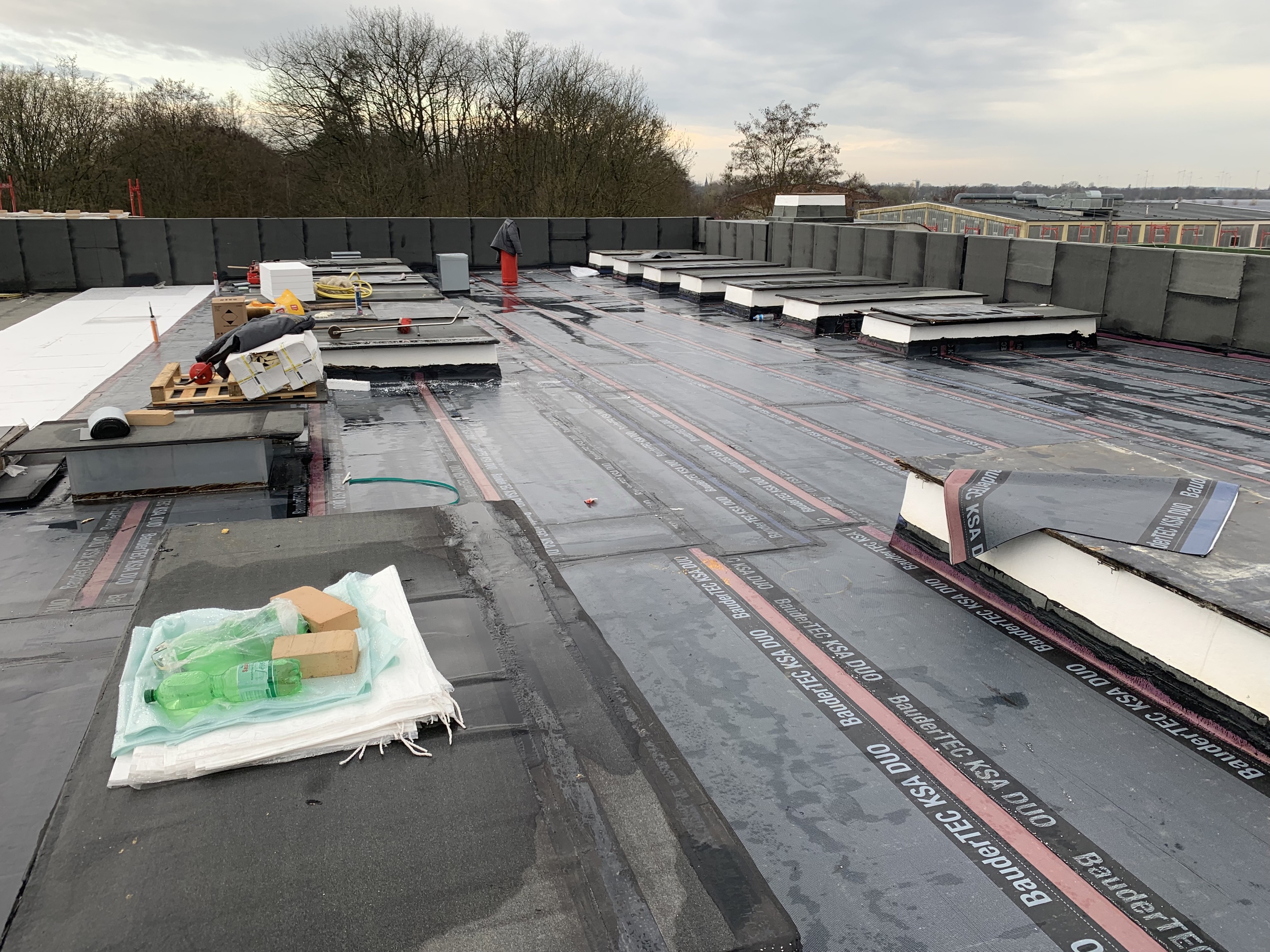

Abb.2 Bauteil 3 / Dach
-

Abb.3 Bauteil 4 Dach
-

Abb.4 Bauteil 3 EG / Trockenbau + Systemtrennwand
-

Abb.5 Bauteil 1 EG / Systemtrennwand
-

Abb.6 Bauteil 2 EG / Lehrküche
-

Abb.7 Bauteil 3 OG / Estricharbeiten
-

Abb.8 Bauteil 2 Dach / Klinkerarbeiten
-

Abb. 9 Bauteil 1 Fassade / Verfugung Klinker
-

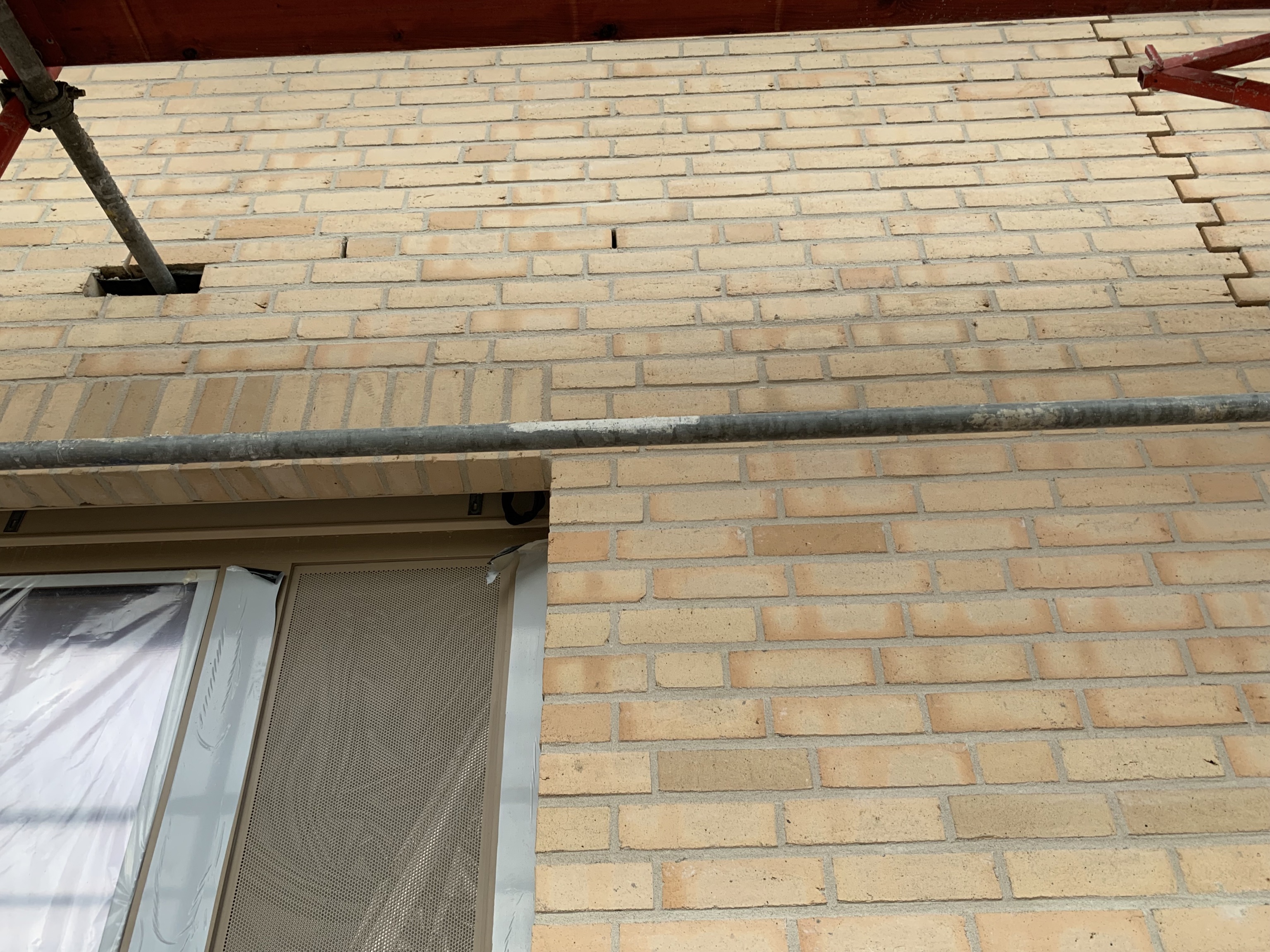

Abb.10 Bauteil 1 Fassade Verfugung Klinker
Bericht zum Bautenstand
Rückblick Monat März 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im EG BT 1+2+3 sowie im OG BT 1+3
- Trockenbau Wände schließen und spachteln alle Bauteile
- Gefälledämmung Dach BT 2+4
- Alu-Außentüren TH1-4
- Heizkörpermontage und Verrohrung, Kabelzug ELT, Heizungsverteilung im HA-Raum
- Klinkerarbeiten Nacharbeiten
- Klinkerarbeiten Beginn Verfugung
- Montage Systemwände Cluster im EG
Ausblick Monat April 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im EG BT 4 sowie im OG BT 2+4
- Trockenbau Wände mit spachteln und schleifen
- Trockenbau: Beginn Abhangdecken
- Gefälledämmung Dach BT 3+4
- Aussenfensterbänke
- Heizung im Bestandskeller, Kabelzug ELT, Montage Querlüftung in Decken
- Klinkerarbeiten Nacharbeiten+Verfugung
- Montage Systemwände Cluster im OG
- Beginn Aufzugmontage
Bemusterung
- Bemusterung für Fensterfassade, Klinkerfassade, Außentüren und Systemtrennwände fand am 12.07.2022 statt -> siehe Bemusterungsliste vom 12.07.2022
- Bemusterung KG300 – weiterer Ausbau - erfolgte am 15.11.2022 -> siehe Bemusterungsliste vom 15.11.2022 / Nachbemusterung durch Nutzer + Architekt für Linobelag, Innentüren und Wandfarben ist erfolgt -> siehe Bemusterungsliste vom 15.03.2023
- Bemusterung KG400 – TGA – erfolgte am 22.11.2022 -> siehe Bemusterungsliste HLS vom 29.11.2022 und ELT vom 05.12.2022
- Bemusterung KG600 – Ausgabeküche, Lehrküche und Teeküche Lehrerzimmer – ist erfolgt -> die Bemusterungsliste dazu wird bis Apr’23 erstellt
