Abb. 8 OG Decke Bibliothek Allgemeines
Neubau einer 4-zügigen Grundschule mit Mensa/Aula nördlich des derzeit bestehenden Schul-/ Hortgebäudes, welches nach Fertigstellung des Schulneubaus als Hort weiterhin benutzt wird.
Der Baustart Rohbauarbeiten erfolgte im Mai 2022. Gesamtfertigstellungtermin des Objektes ist der 15.03.2024.
Terminplan
Gemäß Vertrag vom 16.12.2021 ist der Rahmenterminplan vom 02.09.2021 die aktuell gültige, vertragsbindende Fassung. Diese Rahmentermine finden sich in dem von BATEG übergebenen Terminplan (extern, Version 2.0) vom 18.07.2022, welcher mit Protokoll zur 3. Baubesprechung übergeben wurde, wieder.
Der aktuelle Bautenstand entspricht den Terminabläufen des Terminplans; die Ausbauarbeiten sind im vollen Gange und bis auf die Gewerke Bodenbelag, Fliesenbelag und Maler sind alle Nachunternehmer beauftragt.
Das Gewerk Dachabdichtung hat die Arbeiten in den Bereichen BT1,2 und 4 abgeschlossen.
Der letzte Dachbereich über BT3 wurde im April begonnen zu dämmen und abzudichten. Die Dachdämmung des BT3 wird im Mai abgeschlossen. Die Attika wurde abgedeckt und die Verblechung aufgemessen. Die nachfolgende Dachbegrünung hängt noch an der fehlenden Entscheidung des Bauherrn zur Montage einer Unterkonstruktion für eine PV-Anlage.
Die Außentüren der Treppenhäuser wurden im März geliefert und montiert. Die AluAussenfensterbänke wurden aufgemessen und werden erst im Mai montiert . Gleiches gilt für die Behänge der Aussenjalousien, welche durch die Fa. WAREMA im Mai montiert werden.
Die Klinkerarbeiten sind bis auf Anarbeitungen an Speier, Fluchttüren und Dach abgeschlossen. Die Verfugung der Klinkerfläche wurde im April weitestgehend abgeschlossen und wird im Mai um die o. g. Restflächen erweitert.
Die Innenputzarbeiten, als Vorleistung für die Trockenbauarbeiten, sind in den Klassenbereichen im EG und OG sowie im Bereich Aula abgeschlossen worden. Nach den Zargeneinbauten, welche im Mai abgeschlossen werden, erfolgen noch Nachputzarbeiten in Leibungsbereichen.
Die Stellung der Trockenbauwände ist abgeschlossen und es haben im April die Verspachtelungen als Vorleistung für den Maler begonnen. Weiterhin wurden in den Clustern die ersten Decken UK und Akustikkoffer in den Klassenräumen vormontiert.
Der Estrich ist im EG/OG in den Lern- u. Flurbereichen soweit durch und soll im Mai in den Galeriebereichen EG+OG sowie im Hörsaal abgeschlossen werden.
Alle Türen (Eck-Systemglaswände) wurden im EG und OG in den Clustern der Klassenzimmer gesetzt. Die Installation der Innentürzargen hat im April begonnen.
Die Rohinstallation der TGA-Gewerke ist weitestgehend abgeschlossen, die Heizrohre wurden verlegt und geschweißt sowie alle Heizkörper gesetzt. Alle Lüftungsleitungen, bis auf die Querlüftung, wurden montiert. Die ELT-Verkabelungen in Wänden, auf den Trassen und unter dem Estrich ist erfolgt.
Ablaufplan Ausführungsplanung
Der Stand Planung LP5 ist im TP vom 18.07.2022 enthalten. Letzte Detailplanungen werden baubegleitend in Abstimmung mit NAK festgelegt. Noch ausstehende Werkplanungen für den Schlosser (Geländer Galerie und TH) und die Tischlerarbeiten (Treppenbelegung und feste Sitzmöbel) wurden im Mai den Planern vorgelegt.
Fotodokumentation
- 1 Dach / TH2
- 2 Dach / Klinkerarbeiten 1
- 3 Dach / Klinkerarbeiten 2
- 4 Dach / Lüftungsgerät BT2
- 5 Dach / Lüftungsgeräte BT4
- 6 EG / Hörsaal Estricharbeiten
- 7 OG / Galerie
- 8 OG / Bibliothek Abhangdecke
- 9 Fassade / Jalousien Sonnenschutz
- 10 Fassade / Speiermontage
Bericht zum Bautenstand
Rückblick Monat Mai 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im EG Aula, Küche
- Trockenbau Wände mit spachteln und schleifen
- Trockenbau: Abhangdecken
- Gefälledämmung und Abdichtung Dach BT 3
- Außenfensterbänke, Außenjalousien
- Heizung im Bestandskeller, Kabelzug ELT, Montage Querlüftung in Decken
- Klinkerarbeiten Nacharbeiten + Verfugung
- Aufzugmontage
- Start Fliesenleger
Ausblick Monat Juni 2023
Rohbauarbeiten:
- abgeschlossen
Ausbauarbeiten:
- Estricharbeiten im EG Foyer und OG BT Galerie
- Trockenbau: Abhangdecken UK
- Dachbegrünung mit PV-Unterkonstruktion
- Verblechung Attika
- Heizung im Bestandskeller, Kabelzug ELT, Montage Querlüftung in Decken
- Klinkerarbeiten Nacharbeiten + Verfugung
- Aufzugmontage, Restarbeiten
- Fliesenarbeiten in den WC’s
- Start Schlosserarbeiten
- Innentüren Zargenmontage
Bemusterung
- Bemusterung für Fensterfassade, Klinkerfassade, Aussentüren und Systemtrennwände fand am 12.07.2022 statt -> siehe Bemusterungsliste vom 12.07.2022
- Bemusterung KG300 – weiterer Ausbau - erfolgte am 15.11.2022 -> siehe Bemusterungsliste vom 15.11.2022 / Nachbemusterung durch Nutzer + Architekt für Linobelag, Innentüren und Wandfarben ist erfolgt -> siehe Bemusterungsliste vom 15.03.2023
- Bemusterung KG400 – TGA – erfolgte am 22.11.2022 -> siehe Bemusterungsliste HLS vom 29.11.2022 und ELT vom 05.12.2022
- Bemusterung KG600 – Ausgabeküche, Lehrküche und Teeküche Lehrerzimmer – ist erfolgt -> die Bemusterungsliste dazu wird bis Juni 23 erstellt

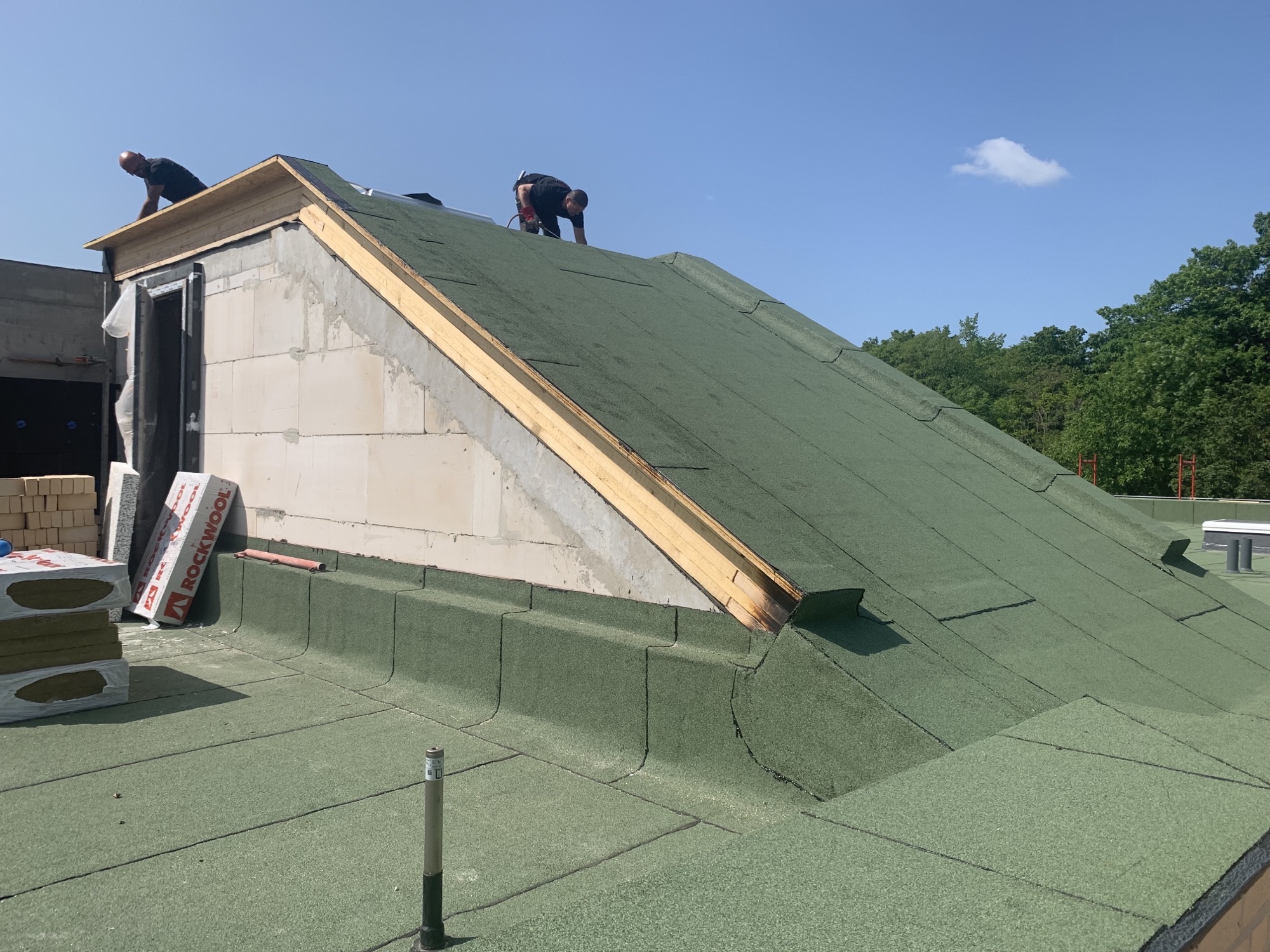

Abb. 1 Dach

Abb. 2 Dach Klinkerarbeiten

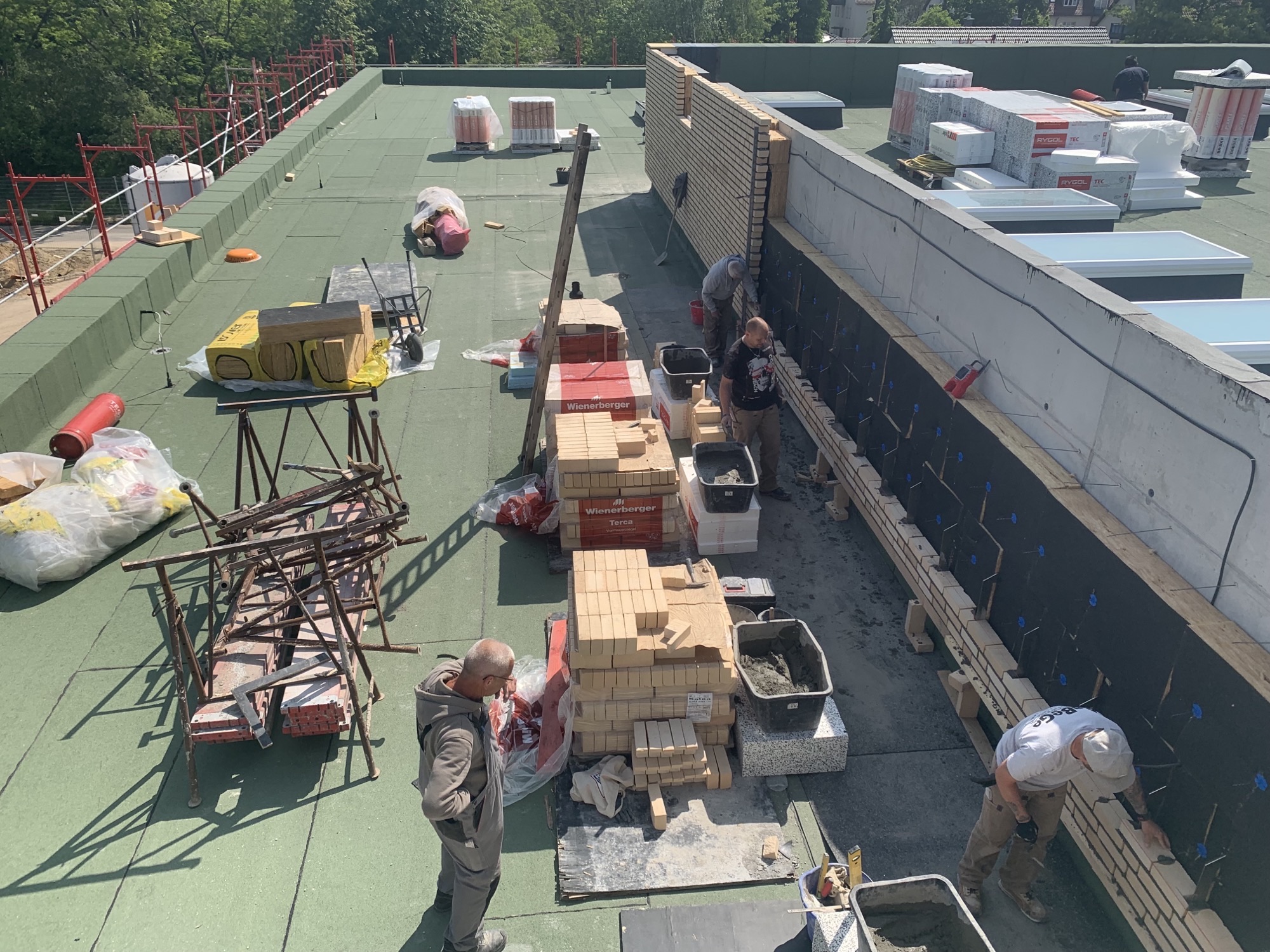

Abb. 3 Dach Klinkerarbeiten

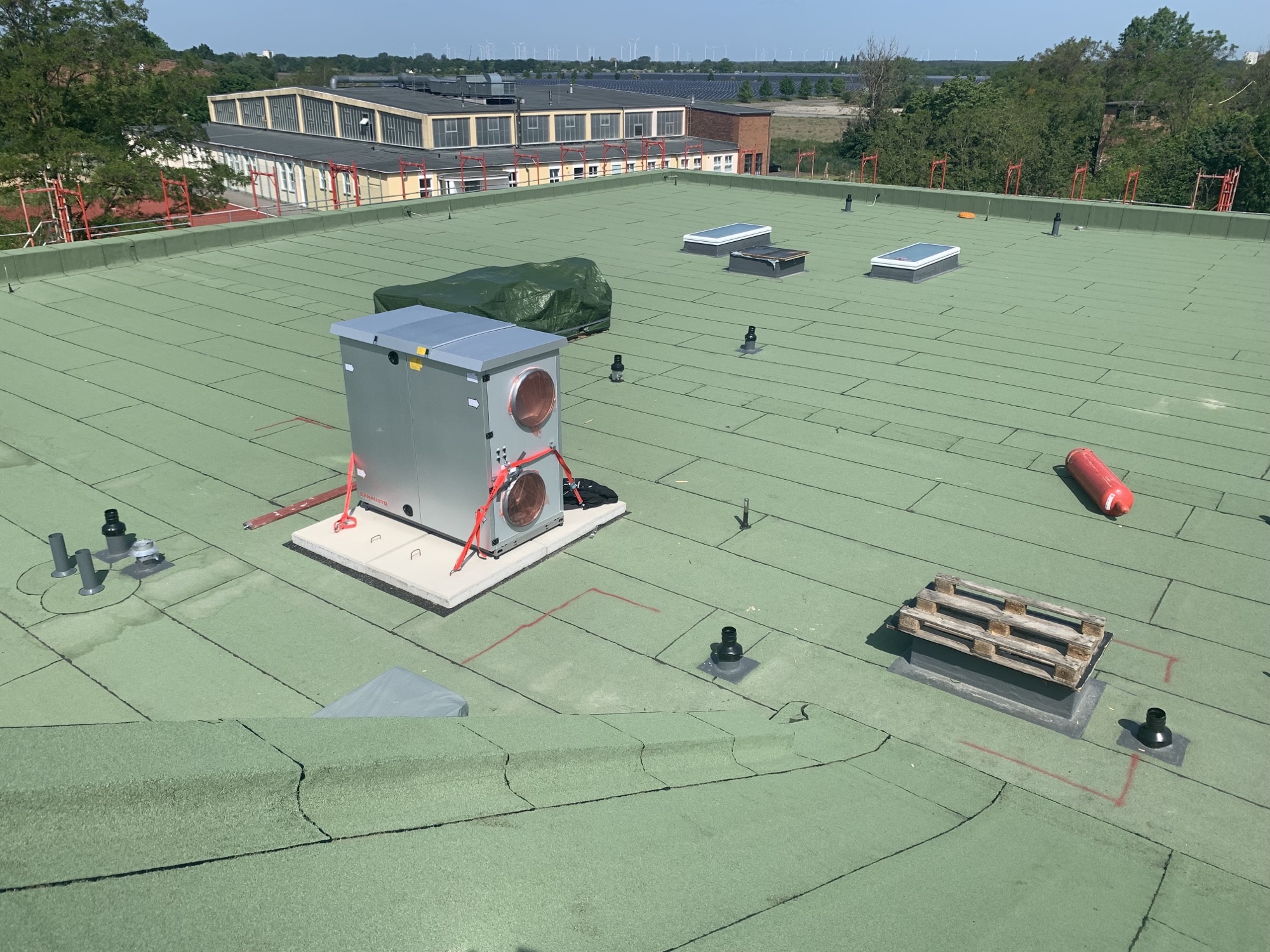

Abb 4 Dach Lüftungsgerät

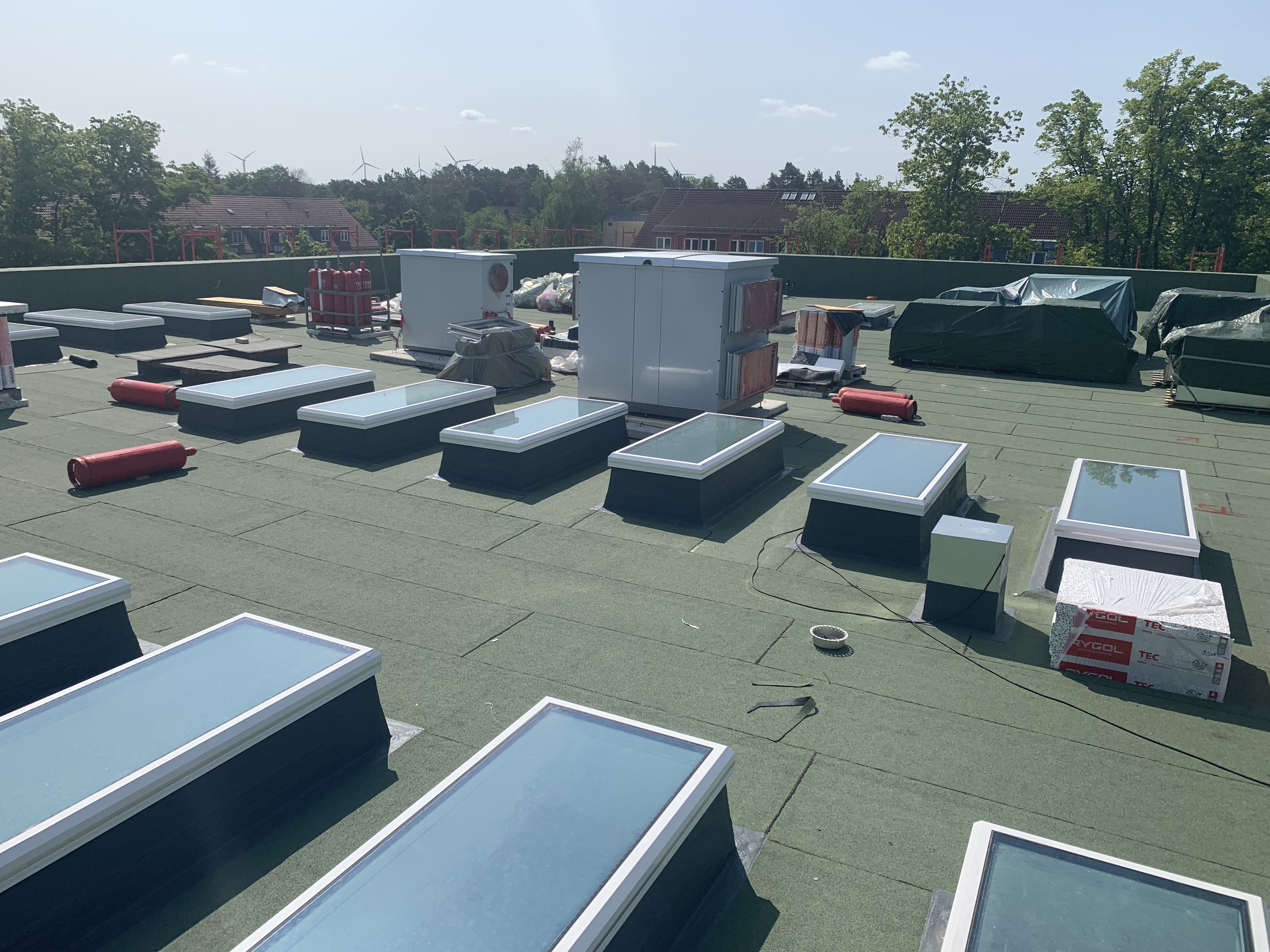

Abb 5 Dach Lüftungsgeräte

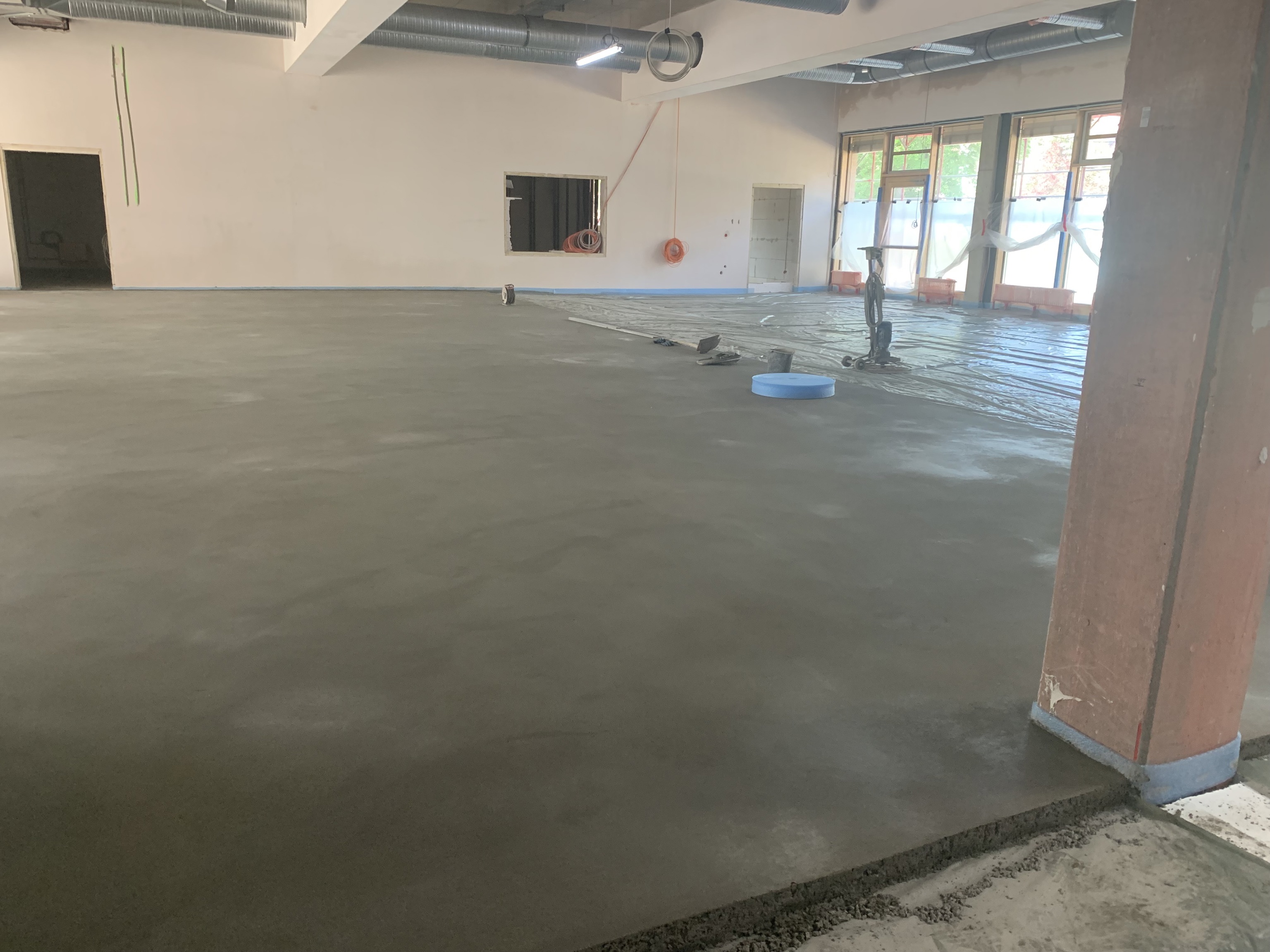

Abb. 6 EG Hörsaal Estricharbeiten

Abb. 7 OG Galerie

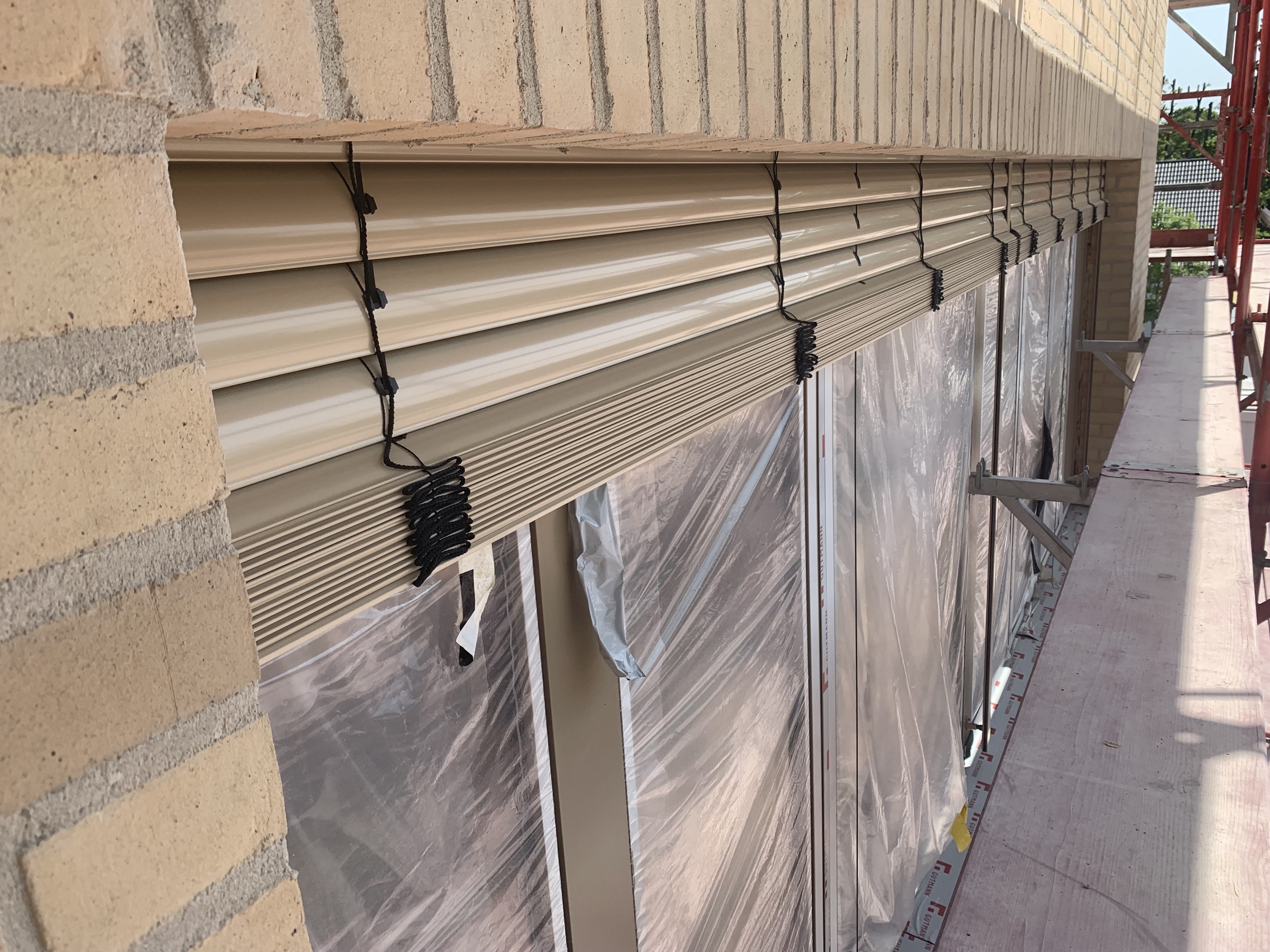

Abb. 9 Fassade Jalousien

Abb. 10 Fassade Speiermontage
