Allgemeines
Neubau einer 4-zügigen Grundschule mit Mensa/Aula nördlich des derzeit bestehenden Schul-/ Hortgebäudes, welches nach Fertigstellung des Schulneubaus als Hort weiterhin benutzt wird.
Der Baustart Rohbauarbeiten erfolgte im Mai 2022. Gesamtfertigstellungtermin des Objektes ist der 15.03.2024.
aa
Terminplan
Gemäß Vertrag vom 16.12.2021 ist der Rahmenterminplan vom 02.09.2021 die aktuell gültige, vertragsbindende Fassung. Diese Rahmentermine finden sich in dem von BATEG übergebenen Terminplan (extern, Version 2.0) vom 18.07.2022, welcher mit Protokoll zur 3. Baubesprechung übergeben wurde, wieder.
Der aktuelle Bautenstand entspricht den Terminabläufen des Terminplans; der Bauabschnitt Rohbau ist fristgerecht fertig gestellt worden und am 10.11.2022 wurde entsprechend Richtfest gefeiert. Die Rohbauarbeiten wurden somit aktuell 4 Wochen vor den Soll- Terminen abgeschlossen.
Die Gewerke Dachabdichtung und Fenstermontage haben dementsprechend mit einem Vorlauf von ca. 4 Wo zum geplanten Terminplan vorfristig begonnen. Die Dampfsperre der Dachabdichtung ist zu ca. 2/3 fertig gestellt und die Fenstermontage im EG wurde ebenfalls abgeschlossen.
In der 46. KW haben vorfristig die Klinkerarbeiten an der Fassade begonnen und es kann bis dato das gute Wetter genutzt werden.
Die Rohinstallation der TGA-Gewerke ist ebenfalls seit der 42. KW mit dem Trassenbau ELT, Schlitzarbeiten ELT sowie HZG/SAN im EG des Gebäudes beschäftigt.
aa
Ablaufplan Ausführungsplanung
Der Stand Planung LP5 ist im TP vom 18.07.2022 enthalten. Die letzten Detailpläne (feste Ausstattungen) werden im Januar 2023 abgeschlossen sein.
Ausführung
Fotodokumentation
Abb. 1 Bauteil 1+2 / Dach Dampfsperre fertig

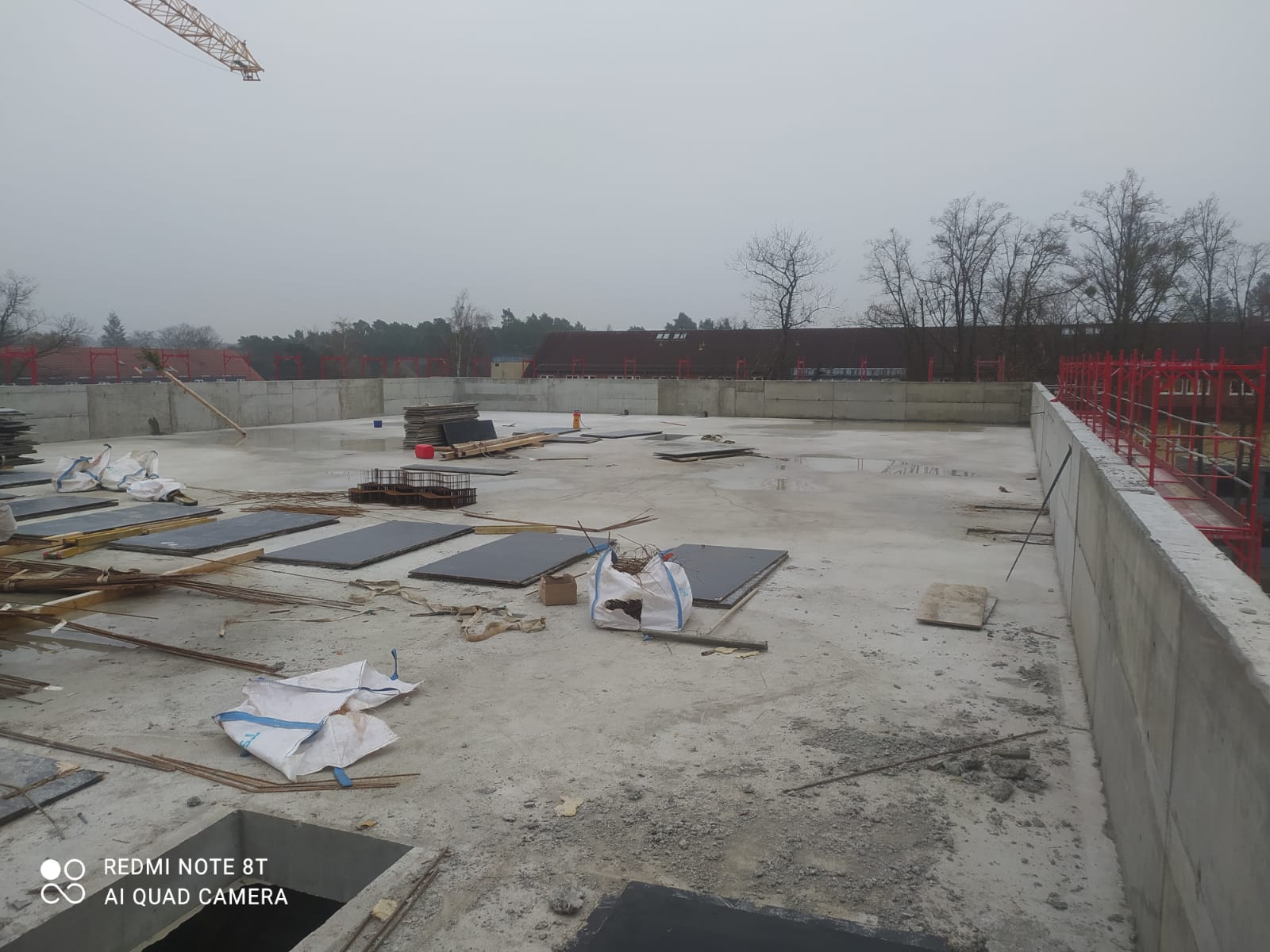

- Abb. 2 Bauteil 4 / Dach Vorbereitung Dampfsperre
- Abb. 3 Fassade BT1 Klinkerarbeiten
- Abb. 4 Fassade BT3 Klinkerarbeiten
- Abb. 5 EG Rohinstallation TGA
- Abb. 6 TH Dachzugang
- Abb. 7 Galerie EG Treppe
aa
Bericht zum Bautenstand
Rückblick Monat November 2022
Rohbauarbeiten:
- Decke ü. OG BT4 fertig
- Attika OG BT3+4 fertig
- RICHTFEST am 10.11.2022
- Ausschalarbeiten Decke OG BT4
Ausbauarbeiten:
- Fenstermontage EG+OG
- Dampfsperre + prov. Entwässerung Dach
- Dampfsperre FB im EG BT1+2
- Rohinstallation TGA – Trassen EG
- Beginn Klinkerarbeiten
- Beginn Fenstermontage
Ausblick Monat Dezember 2022
Rohbauarbeiten:
- Rückbau Turmdrehkran
- Beräumung/Abfuhr Schalmaterial
Ausbauarbeiten:
- Fenstermontage OG
- Pfosten-Riegel-Montage BT4 EG
- Dampfsperre Dach BT4 + prov. Entwässerung Dach
- Dampfsperre FB im EG Foyer
- Rohinstallation TGA – Trassen EG+OG
- Klinkerarbeiten BT1+2+3
- Beginn Innenputz EG
aa
Bemusterung
- Bemusterung für Fensterfassade, Klinkerfassade, Außentüren und Systemtrennwände fand am 12.07.2022 statt -> siehe Bemusterungsliste vom 12.07.2022
- Bemusterung KG300 – weiterer Ausbau - erfolgte am 15.11.2022 -> Bemusterungsliste wird erstellt und umverteilt
- Bemusterung KG400 – TGA – erfolgte am 22.11.2022 -> Bemusterungsliste wird erstellt und umverteilt
- Bemusterung KG600 – Möblierung, NaWi, Küchen – erfolgt bis Jan‘23
